انواع روش های تهیه ساختار شکست کار {WBS}

اصول تجزیه و شکست کار در پروژه‌های صنعتی WBS

انواع روشهاي شکست و تجزیه پروژه به منظور تهيه WBS

در زمان تهیه ساختار شکست کار، انتخاب رویکرد مناسب برای تجزیه پروژه اهمیت ویژه‌ای دارد. بسته به ماهیت پروژه، سطح پیچیدگی، حوزه فعالیت و ساختار سازمانی، می‌توان از روش‌های مختلفی برای شکست و سازمان‌دهی اجزای پروژه استفاده کرد. این رویکردها کمک می‌کنند تا فعالیت‌ها با دقت کافی تعریف شده و امکان مدیریت، کنترل و ارزیابی صحیح پروژه فراهم شود.

انواع روشهاي شکست در تهيه WBS

  • تجزیه فیزیکي
  • تجزیه براساس واحدهاي اجرایي انجام پروژه
  • تجزیه براساس دمونتاژ محصول نهایي
  • تجزیه براساس سیستمهاي پروژه (SBS)
  • تجزیه براساس قسمتهاي قابل حمل TBS
  • تجزیه براساس پیمانکاران اصلي و فرعي
  • تجزیه براساس بر حسب واحدهاي هزینه اي CBS
  • تجزیه براساس منابع پروژه RBS
  • تجزیه براساس چرخه عمر پروژه Cycle Life Project
  • تجزیه کاري یا وظیفه اي (functional)
  • تجزیه طراحي/ساخت/آزمایش/اجرا
  • تجزیه فازي
  • تجزیه براساس جغرافیا و موقعیتهاي مکاني پروژه
  • تجزیه نقش اقتصادي
  • تجزیه سازماني (organizational)
  • تجزیه براساس ساختار استاندارد PMBOK( حوزه هاي ده گانه دانشي )

در ادامه پرکاربردترین روش های تهیه ساختار شکست کار به همراه مثال توضیح داده شده است.

انتخاب هر یک از این روش‌ها باید با درنظر گرفتن ویژگی‌های پروژه، نیازهای کنترلی و سطح جزئیات مورد انتظار انجام شود. در بسیاری از روش های مدیریت پروژه، ترکیبی از چند روش شکست به‌کار گرفته می‌شود تا تصویر دقیق‌تر و قابل مدیریت‌تری از دامنه پروژه ایجاد گردد. در نهایت، هدف از انتخاب روش شکست، دستیابی به ساختاری شفاف و کارآمد است که برنامه‌ریزی و اجرای پروژه را تسهیل کند.

ویژگی های یک ساختار شکست کار (WBS) اثربخش

در فرایند مدیریت پروژه، ساختار شکست کار (WBS) نقش بنیادینی در سامان‌دهی دامنه و کنترل مسیر اجرا دارد. یک WBS اثربخش باید ویژگی‌های مشخصی را در بر داشته باشد تا بتواند به‌عنوان مرجع اصلی برنامه‌ریزی، پایش و تحویل پروژه به‌کار رود. از جمله مهم‌ترین خصوصیات آن می‌توان به موارد زیر اشاره کرد:

    • قابلیت اندازه‌گیری دقیق اجزا و فعالیت‌ها
    • تعریف بازه‌های زمانی مشخص برای هر سطح از ساختار
    • شفافیت در خروجی‌های قابل تحویل در پایین‌ترین سطح
    • امکان برآورد واقعی زمان و هزینه
    • تقسیم فعالیت‌ها در محدوده زمانی قابل قبول و منطقی
    • استقلال نسبی فعالیت‌ها برای تسهیل در برنامه‌ریزی و کنترل

در مجموع، یک WBS استاندارد باید تصویری روشن، قابل مدیریت و قابل اندازه‌گیری از مسیر دستیابی به اهداف پروژه ارائه دهد؛ ساختاری که نه‌تنها کار را تقسیم می‌کند، بلکه مسیر تحقق آن را نیز قابل پیگیری می‌سازد.

تجزیه و شکست پروژه بر اساس مراحل اجراي پروژه

یکی از رایج‌ترین روش‌ها در تدوین WBS، تجزیه پروژه بر اساس مراحل اجرایی آن است. در این رویکرد، ابتدا ساختار کلان پروژه مشخص می‌شود و سپس هر مرحله به بخش‌های کوچک‌تر و قابل مدیریت تقسیم می‌گردد. این روش کمک می‌کند تا مسیر انجام پروژه شفاف شده و کنترل و برنامه‌ریزی دقیق‌تری انجام شود.

  • هدف پروژه در سطح صفر آورده مي شود. در سطح اول مراحل اصلي پروژه تعریف مي شوند.در صورت نیاز هر یك از مراحل سطح اول به مراحل ریزتر تجزیه مي شوند.
  • پس از تهیه WBS آن دسته از باکسهایي که تجزیه نشده اند کوچکترین واحد عملیاتي پروژه را نشان مي دهند.

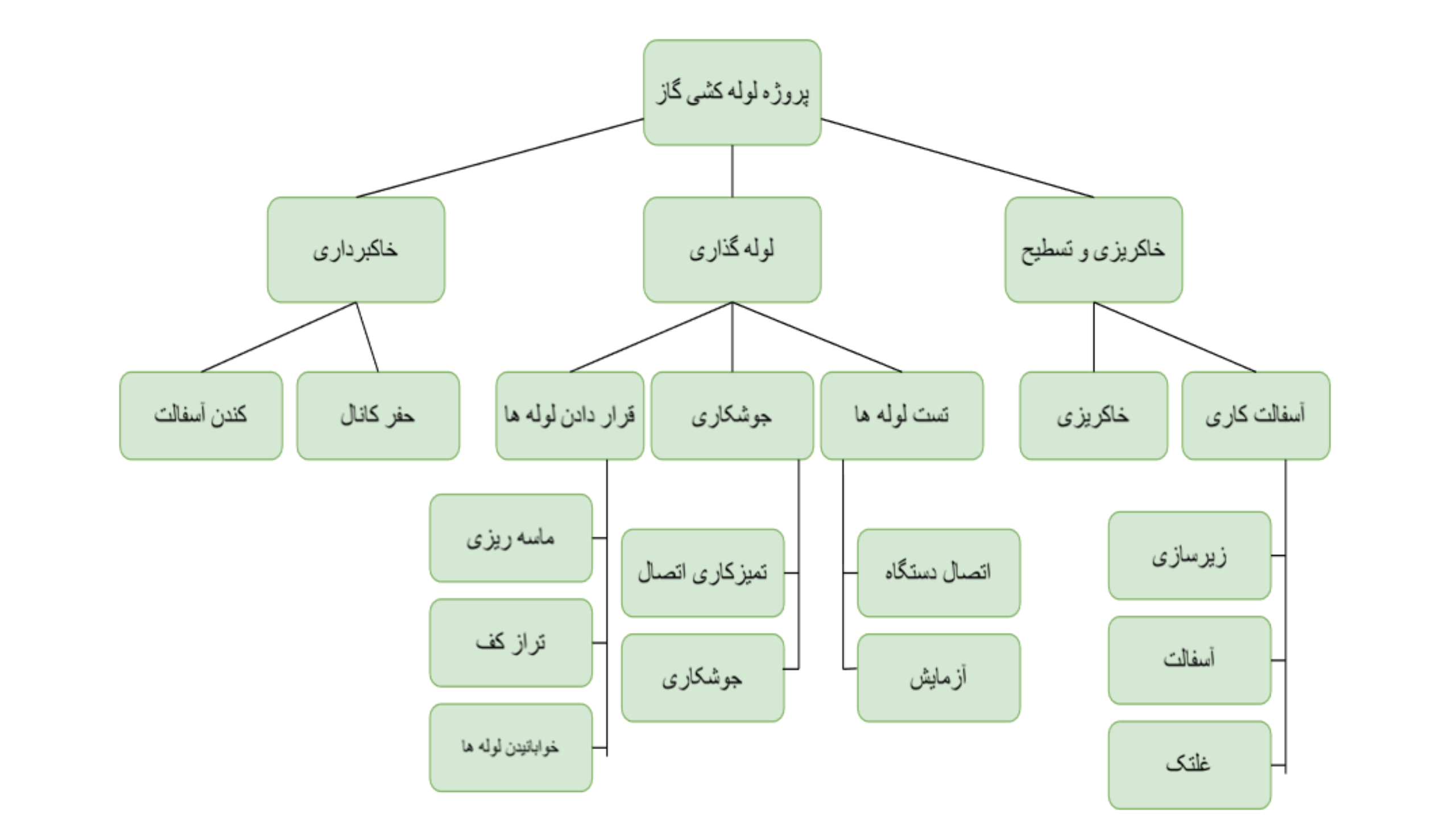

مثال نمودار WBS ساختار شکست کار

در نهایت، این شیوه تجزیه، نمایی سلسله‌مراتبی از فرآیند اجرا ارائه می‌دهد که به مدیر پروژه امکان می‌دهد فعالیت‌ها را مرحله‌به‌مرحله مدیریت کرده و پیشرفت پروژه را به‌صورت دقیق تحت کنترل داشته باشد.

تجزیه و شکست پروژه بر اساس فرایند مونتاژ محصول نهایي:

در این روش عکس نمودار مونتاژ عمل مي شود. ابتدا محصول نهایي در سطح صفر در نظر گرفته مي شود و در یك فرایند دمونتاژ آن را به محصولات اصلي در سطح 1 سپس 2 تجزیه مي کنیم و در صورت نیاز به همین شکل ادامه مي دهیم.

مثال تجزیه و شکست پروژه  بر اساس مونتاژ محصول نهایی

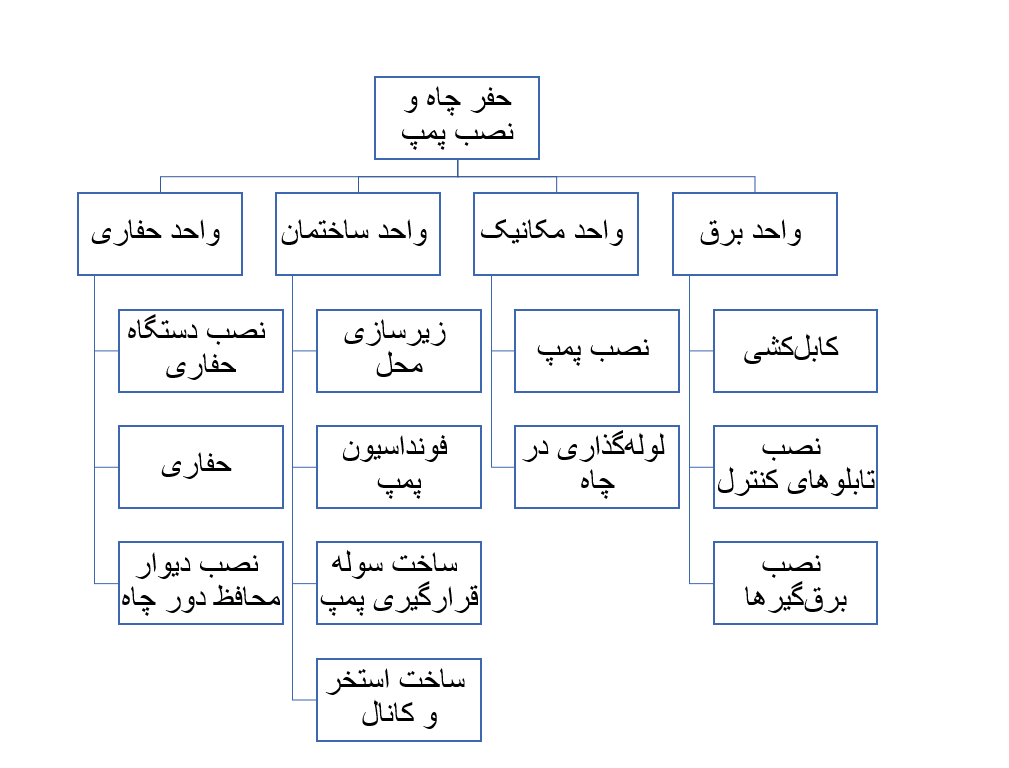

تهیه WBS بر اساس واحد هاي اجرایي انجام دهنده :

برای پروژه‌هایی که چند واحد عملیاتی در اجرای آن نقش دارند، یک روش متداول برای ساختاردهی فعالیت‌ها، تهیه WBS بر اساس مسئولیت‌ واحدهای اجرایی است.

  • در سطح اول نام واحدهای اجرایی پروژه نوشته می‌شود. در سطح دوم کارهای اصلی که بر عهده هر واحد اجرایی است نشان داده می‌شوند. در صورت نیاز، می‌توان عناصر را ریزتر نمود.

این رویکرد باعث می‌شود مسئولیت‌ها شفاف شده و کنترل پیشرفت هر بخش با دقت بیشتری انجام گیرد.

مثال تهیه WBS بر اساس واحد هاي اجرایي انجام دهنده

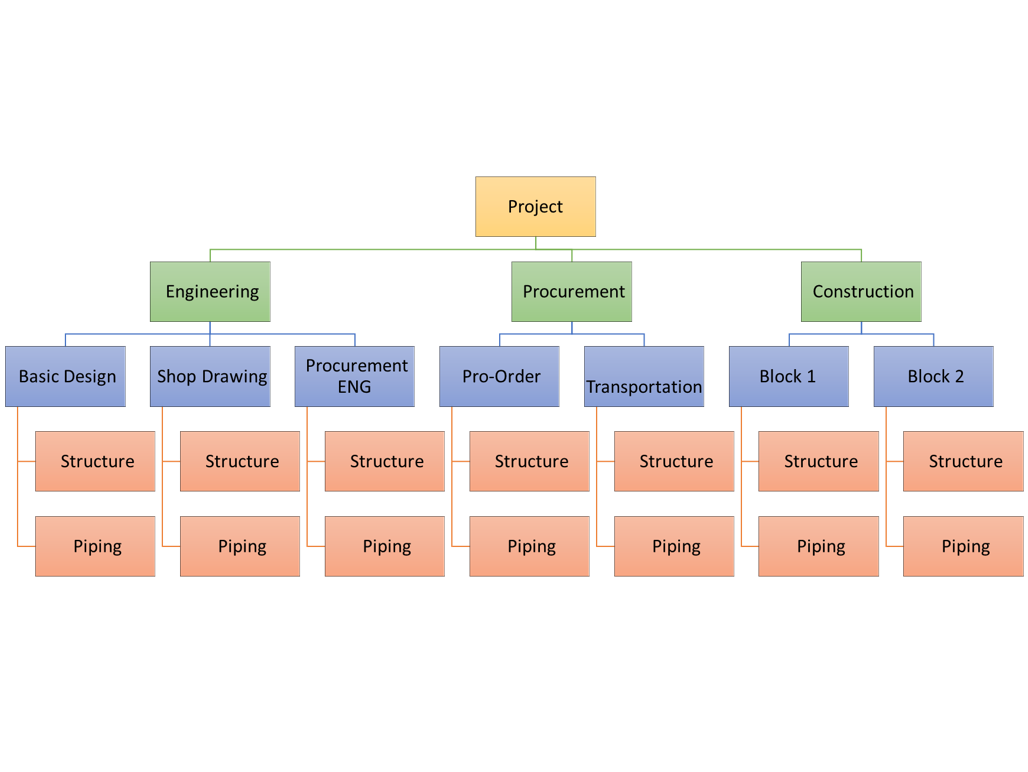

تجزیه و شکست پروژه بر اساس فازهاي اجرایي پروژه

در این روش، ساختار شکست پروژه بر مبنای فازهای اصلی اجرای آن تنظیم می‌شود تا توالی فعالیت‌ها و تعامل میان مراحل مختلف به‌صورت شفاف و نظام‌مند قابل مدیریت باشد.

مثال تجزیه و شکست پروژه بر اساس فازهاي اجرایي پروژه

در این روش، ساختار شکست کار (WBS) پروژه بر مبنای فازهای اجرایی آن طراحی می‌شود. هر فاز، نمایانگر یک مرحله اصلی از چرخه عمر پروژه مانند طراحی مهندسی، تدارکات و ساخت است. با این شیوه، مدیر پروژه می‌تواند فعالیت‌ها، منابع و مسئولیت‌ها را به تفکیک هر فاز شناسایی و کنترل کند. این مدل شکست پروژه باعث افزایش شفافیت در زمان‌بندی، کنترل هزینه و پیگیری پیشرفت کار در هر مرحله می‌شود و از مهم‌ترین ابزارهای برنامه‌ریزی در مدیریت پروژه‌های عمرانی و صنعتی به شمار می‌آید.

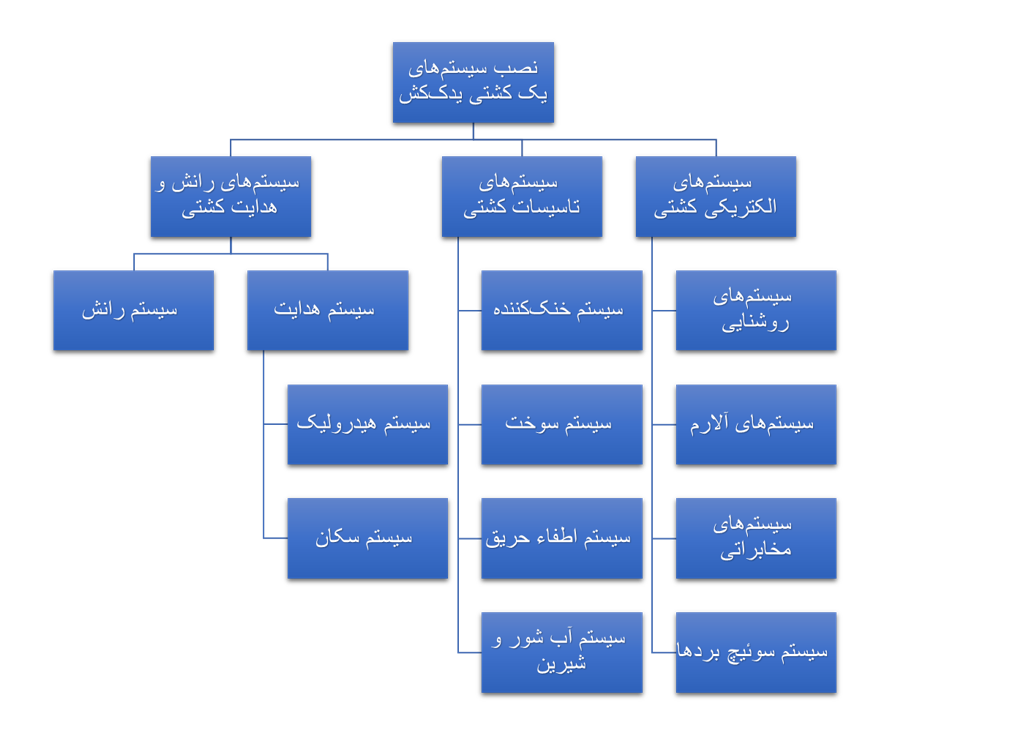

تجزیه و شکست پروژه بر اساس سیستم‌های پروژه (SBS)

در روش تجزیه و شکست پروژه بر اساس سیستم‌های پروژه (SBS)، ساختار پروژه بر مبنای اجزای فنی و سیستم‌های عملکردی آن تقسیم‌بندی می‌شود. در این مدل، هر سیستم یا زیرسیستم به‌عنوان یک بخش مستقل از پروژه در نظر گرفته شده و فعالیت‌های مرتبط با طراحی، نصب، راه‌اندازی و کنترل آن در قالب همان بخش تعریف می‌شود. این نوع تجزیه برای پروژه‌های صنعتی، تاسیساتی و مهندسی پیچیده مانند نیروگاه‌ها، کشتی‌ها یا پروژه‌های نفت و گاز بسیار کاربردی است، زیرا تمرکز اصلی بر سیستم‌های عملیاتی پروژه است.

مثال تجزیه و شکست پروژه بر اساس سیستم‌های پروژه (SBS)

در این ساختار شکست، تمرکز بر شناسایی و مدیریت اجزای فنی پروژه است تا اطمینان حاصل شود که هر سیستم به‌صورت کامل طراحی، نصب و تست می‌شود. این نوع شکست، درک دقیقی از تعامل بین سیستم‌های مختلف فراهم کرده و امکان کنترل بهتر زمان، هزینه و کیفیت اجرای پروژه را برای مدیران فراهم می‌کند.

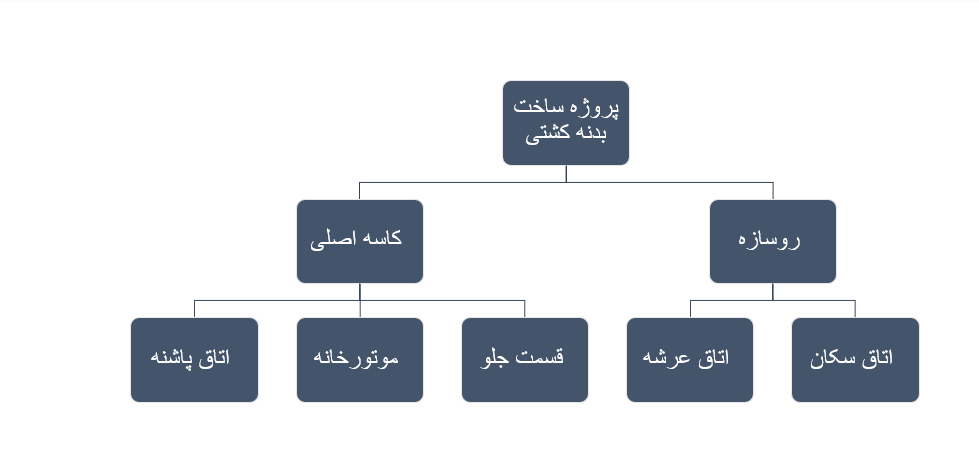

تجزیه و شکست پروژه بر اساس قسمت‌های قابل حمل (TBS)

در این روش، پروژه بر پایه بخش‌ها یا ماژول‌های قابل حمل تقسیم می‌شود. هر بخش می‌تواند به‌صورت مستقل ساخته، جابه‌جا و نصب شود تا روند اجرای پروژه تسهیل گردد.

در ساخت پروژه‌های صنعتی یا دریایی، گاهی اجزای اصلی به واحدهای قابل حمل تقسیم می‌شوند تا فرایند تولید، حمل و مونتاژ آسان‌تر انجام شود. این روش باعث کاهش زمان ساخت و بهبود هماهنگی بین تیم‌ها می‌شود.

مثال
تجزیه و شکست پروژه بر اساس قسمت‌های قابل حمل (TBS)

این نوع تجزیه معمولاً در پروژه‌های صنعتی بزرگ، ساخت تجهیزات یا سازه‌های ماژولار به‌کار می‌رود و باعث افزایش سرعت نصب و کنترل بهتر فرآیندها می‌شود.

تجزیه و شکست پروژه بر اساس موقعیت‌های مکانی (LBS)

در روش «ساختار شکست مکانی» یا Location Breakdown Structure (LBS)، پروژه به‌جای تمرکز صرف بر فعالیت‌ها یا تحویل‌ها، بر «موقعیت فیزیکی» تقسیم می‌شود — مانند طبقات، بخش‌ها یا حوزه‌های جغرافیایی پروژه. این مدل، به‌ویژه در پروژه‌های بزرگ عمرانی یا زیرساختی که موقعیت مؤثر بر زمان، هزینه و منابع است، کاربرد دارد. با این روش، مدیران پروژه می‌توانند تخصیص منابع، زمان‌بندی و کنترل کیفیت را با نگاه به «کجا» انجام می‌شود بهبود دهند. استفاده از ترکیب WBS و LBS مسیر پیگیری، گزارش‌دهی و پایش پروژه را شفاف‌تر کرده و از تکرار اطلاعات مرتبط با موقعیت جلوگیری می‌کند.

تجزیه و شکست پروژه بر اساس پیمانکاران اصلی و فرعی (BS Contractor)

در این روش، ساختار شکست پروژه بر اساس سهم و مسئولیت‌های پیمانکاران اصلی و فرعی تنظیم می‌شود. هر شاخه به یکی از پیمانکاران اختصاص می‌یابد و فعالیت‌ها، تحویل‌ها، منابع و کنترل‌هایی که برعهده آن پیمانکار است، به‌تفصیل تعریف می‌گردد. مزیت این مدل آن است که فضای مسئولیت و پیمان­کاری را به‌روشنی برای تیم مدیریت پروژه و ذی‌نفعان تعریف می‌کند و امکان کنترل قراردادها، تحویل‌ها و عملکرد پیمانکاران را تسهیل می‌سازد. این روش به‌خصوص در پروژه‌های با ساختار پیمانی پیچیده، پروژه‌های EPC یا صنعتی کاربرد گسترده دارد. با به‌کارگیری این روش، ارتباط، تعهدات، ارزیابی و پایش پیمانکاران به شکل ساختاریافته‌تری شکل می‌گیرد.

تجزیه و شکست پروژه بر اساس واحدهای هزینه‌ای (CBS)

ساختار شکست بر اساس هزینه یا Cost Breakdown Structure (CBS) مسیر دقیق‌تری برای تخصیص، پیگیری و کنترل بودجه پروژه فراهم می‎کند. در این مدل، فعالیت‌ها و تحویل‌های پروژه به واحدهای هزینه‌ای تقسیم می‌شوند که معمولاً به‌عنوان مراکز هزینه یا حساب‌های کنترلی تعریف شده‌اند. مدیر پروژه با این روش می‌تواند بودجه، هزینه‌های جاری، سرمایه‌ای و هزینه‌های عملیاتی را به‌تفکیک هر واحد هزینه‌ای تعیین، نظارت و گزارش دهد. این روش ضمن تسهیل کنترل مالی، امکان تحلیل انحراف هزینه را سریع‌تر می‌کند و به بهینه‌سازی مالی پروژه کمک می‌نماید.

تجزیه و شکست پروژه بر اساس منابع پروژه (RBS)

در روش Resource Breakdown Structure (RBS)، تمرکز بر «چه منابعی» برای اجرای پروژه لازم هستند؛ مانند نیروی انسانی، تجهیزات، مواد، خدمات و سایر عوامل قابل تخصیص. این مدل یک هرم منابع فراهم می‌کند که دسته‌بندی انواع منابع پروژه را در سطوح مختلف نمایش می‌دهد و امکان برنامه‌ریزی، تخصیص و کنترل منابع را بهبود می‌بخشد. با ترکیب RBS با WBS، مدیران پروژه می‌توانند ارتباط میان فعالیت‌ها و منابع را به‌روشنی ببینند و تخصیص بهینه منابع را برنامه‌ریزی کنند. این روش در مدیریت ساخت، صنعت یا پروژه‌های با مصرف بالای منابع بسیار کارآمد است.

تجزیه و شکست پروژه بر اساس چرخه عمر پروژه (Cycle Life Project)

روش تجزیه بر پایه چرخه عمر پروژه، فعالیت‌ها، تحویل‌ها و کنترل‌های پروژه را مطابق مراحل حیاتی عمر پروژه تعریف می‌کند؛ از آغاز، برنامه‌ریزی، اجرا، کنترل تا پایان و تحویل. با این مدل، مدیر پروژه دیدی واحد و منسجم از مسیر پروژه در طول زمان دارد و می‌تواند فرآیندها، تحویل‌ها و نقاط کلیدی هر مرحله را به‌روشنی مشخص کند. این مدل برای استانداردسازی فرآیند، فراهم کردن چارچوب مستندات و تسهیل کنترل کیفیت در کل طول عمر پروژه مناسب است و به تضمین ارائه پروژه در بازه زمانی، بودجه و کیفیت موردنظر کمک می‌کند.

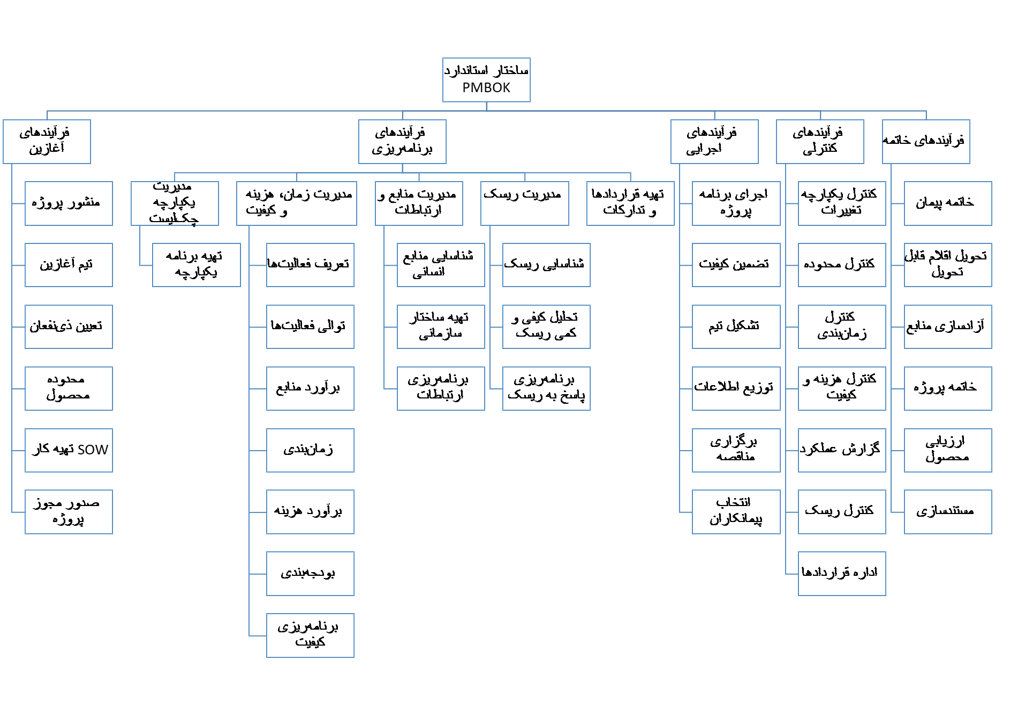

تجزیه و شکست پروژه بر اساس ساختار استاندارد PMBOK (حوزه‌های ده‌گانه دانشی)

در این مدل، ساختار شکست پروژه مطابق با حوزه‌های دانش مدیریت پروژه که در راهنمای PMBOK Guide تعریف شده‌اند، صورت می‌گیرد؛ مانند یکپارچگی، محدوده، زمان، هزینه، کیفیت، منابع، ارتباطات، ریسک، تدارکات و ذی‌نفعان. با تطبیق WBS با این حوزه‌ها، تیم پروژه می‌تواند تمامی جنبه‌های کلیدی مدیریت پروژه را به‌صورت منظم پوشش دهد و از نگاه سیستمی برای برنامه‌ریزی، اجرا، کنترل و بسته‌شدن پروژه عمل کند. این روش برای شرکت‌های دانش‌بنیان، پروژه‌های توسعه نرم‌افزار یا پروژه‌هایی که الزامات استاندارد دارند، بسیار مفید است و به خوانندگان وبلاگ شما تصویر روشنی از پوشش کامل دانشی پروژه ارائه می‌دهد.

مثال ساختار شکست کار
PMBOK (حوزه‌های ده‌گانه دانشی)تجزیه و شکست پروژه بر اساس ساختار استاندارد

نکات کلیدی در تجزیه و شکست کار (WBS) در پروژه‌ها

  • برای شکست هر باکس در ساختار شکست کار (WBS)، تنها از یک روش تجزیه استفاده کنید تا از تداخل و ابهام در ساختار پروژه جلوگیری شود.
  • اگر در یک سطح (Level) چند بخش یا باکس وجود دارد، می‌توان برای هر بخش از روش شکست متفاوت و اختصاصی استفاده کرد، اما درون هر باکس یکنواختی حفظ شود.
  • فرآیند تجزیه را تا اولین سطحی که امکان اندازه‌گیری پیشرفت فیزیکی یا زمانی وجود دارد ادامه دهید و در همان سطح متوقف شوید.
  • در ساختار شکست فیزیکی (PBS)، آخرین سطح فقط شامل نام اجزا یا اقلام است؛ در حالی که در ساختار شکست عملکردی (FBS)، آخرین سطح شامل افعال یا فعالیت‌ها می‌باشد.
  • برای هر دیسیپلین یا تخصص پروژه (مانند عمران، برق، مکانیک و کنترل)، WBS جداگانه‌ای طراحی کنید و سپس آنها را ترکیب کنید تا ساختار کلان پروژه شکل گیرد.
  • به دلیل پیچیدگی پروژه‌ها، از تهیه مستقیم WBS کامل برای کل پروژه خودداری کنید؛ در عوض ابتدا WBSهای کوچک‌تر و جزئی‌تر تهیه کرده و در پایان آنها را ادغام و یکپارچه‌سازی کنید.

نمایش WBS در نرم افزار و در نموار گانت

تجزیه و شکست کار (WBS) و نقش آن در مدیریت پروژه‌های سازمانی

یکی از گام‌های کلیدی در مدیریت پروژه، تجزیه و شکست کار (WBS) است؛ فرآیندی که پروژه را به بخش‌های قابل‌مدیریت تقسیم می‌کند تا بتوان پیشرفت، هزینه، و منابع را به‌صورت دقیق کنترل کرد. اجرای صحیح WBS به مدیران پروژه کمک می‌کند تا تصویری شفاف از روابط میان فعالیت‌ها و خروجی‌های پروژه داشته باشند و از دوباره‌کاری یا اتلاف منابع جلوگیری کنند.

در ایده‌پردازان خلاق سها، تمام این اصول در بطن خدمات مدیریت پروژه پیاده‌سازی می‌شود. ما با بهره‌گیری از نرم‌افزارهای تخصصی مانند Microsoft Project، Primavera، Power BI و PMIS، ساختار شکست کار پروژه را به داشبوردهای مدیریتی هوشمند و قابل تحلیل تبدیل می‌کنیم. این داشبوردها به مدیران کمک می‌کنند تا با دیدی داده‌محور، بر پیشرفت فعالیت‌ها، منابع، زمان و هزینه پروژه تسلط کامل داشته باشند.

در طراحی و پیاده‌سازی راهکارهای ایده‌پردازان خلاق سها، اصول کلیدی زیر رعایت می‌شود:

  • تعریف و ساخت دقیق سطوح WBS بر اساس ماهیت پروژه،
  • ردیابی هزینه‌ها و منابع با استفاده از CBS و RBS،
  • پایش عملکرد پروژه از طریق شاخص‌های تحلیلی BI،
  • و همسویی کامل با استانداردهای بین‌المللی PMBOK و ISO 21500.

به همین دلیل، سازمان‌ها و مدیران پروژه‌ای که به دنبال شفافیت، کنترل دقیق، و تصمیم‌گیری هوشمند مبتنی بر داده هستند، می‌توانند با اعتماد به ایده‌پردازان خلاق سها، دیدی جامع از چرخه عمر پروژه به دست آورده و بهره‌وری تیم‌های خود را به حداکثر برسانند.

7 دیدگاه برای “انواع روش های تهیه ساختار شکست کار {WBS}”

دیدگاه‌ خود را بنویسید

نشانی ایمیل شما منتشر نخواهد شد. بخش‌های موردنیاز علامت‌گذاری شده‌اند *

به بالا بروید
